ข้อสังเกตต่อร่างแผน PDP2026: ประเด็นพลังงานแสงอาทิตย์

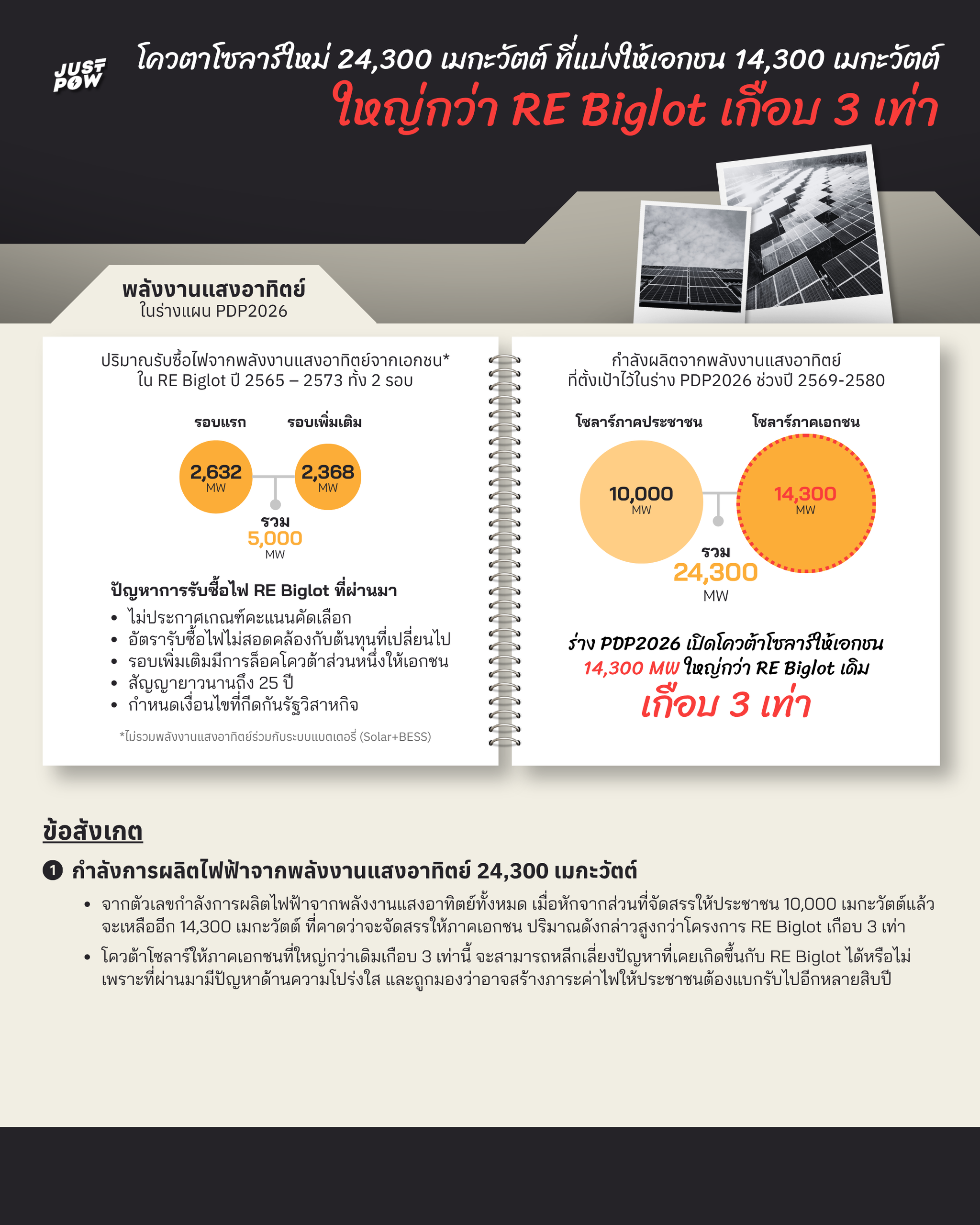

จากเอกสารประกอบการสัมมนารับฟังความคิดเห็นร่างแผน PDP2026 กำหนดให้มีกำลังการผลิตไฟฟ้าจากพลังงานแสงอาทิตย์เพิ่มเติมจากที่มีข้อผูกพันอยู่แล้ว รวม 24,300 เมกะวัตต์ ในช่วงปี พ.ศ. 2569-2580 โดย เอกนัฏ พร้อมพันธุ์ รัฐมนตรีว่าการกระทรวงพลังงาน ระบุว่าในจำนวนนี้ จะแบ่งเป็นโควต้าสำหรับภาคประชาชน 10,000 เมกะวัตต์ ให้ประชาชนใช้หลังคาบ้านหรือพื้นที่ที่มีอยู่ติดตั้งแผงโซลาร์ ขณะที่ภาครัฐอาจเข้ามาสนับสนุนด้านเงินลงทุนหรือเงินกู้ และให้การไฟฟ้ารับซื้อไฟเข้าสู่ระบบในราคาที่เป็นธรรม

จากตัวเลขกำลังการผลิตไฟฟ้าจากพลังงานแสงอาทิตย์ทั้งหมด เมื่อหักจากส่วนที่จะจัดสรรให้ประชาชนแล้ว จะเหลืออีก 14,300 เมกะวัตต์ ที่คาดว่าจะจัดสรรให้ภาคเอกชน ปริมาณดังกล่าวถือเป็นการเปิดรับซื้อไฟฟ้าจากพลังงานหมุนเวียนครั้งใหญ่ที่สุดของประเทศไทยนับตั้งแต่โครงการรับซื้อไฟฟ้าจากพลังงานหมุนเวียน ปี 2565-2573 หรือที่รู้จักกันในชื่อ RE Biglot

โครงการ RE Biglot มีการเปิดรับซื้อไฟฟ้าจากพลังงานแสงอาทิตย์ (ไม่รวมพลังงานแสงอาทิตย์ที่ติดตั้งร่วมกับระบบแบตเตอรี่) รวม 2 รอบ คือรอบแรก 2,632 เมกะวัตต์ และรอบเพิ่มเติมอีก 2,368 เมกะวัตต์ รวม 5,000 เมกะวัตต์ เมื่อเทียบสัดส่วนแล้ว โควต้าที่ร่างแผน PDP2026 เปิดให้ภาคเอกชนในรอบใหม่นี้มีขนาดใหญ่กว่าโควต้าโซลาร์ที่เคยจัดสรรผ่าน RE Biglot ทั้งสองรอบรวมกันเกือบ 3 เท่า

คำถามสำคัญคือ หากประเทศไทยจะเปิดโควต้าโซลาร์ให้ภาคเอกชนในสเกลที่ใหญ่กว่าเดิมเกือบ 3 เท่าเช่นนี้ จะสามารถหลีกเลี่ยงปัญหาที่เคยเกิดขึ้นกับ RE Biglot ได้หรือไม่ เพราะที่ผ่านมาโครงการดังกล่าวถูกวิพากษ์วิจารณ์อย่างกว้างขวางในด้านความโปร่งใส และถูกมองว่าอาจสร้างภาระค่าไฟให้ประชาชนต้องแบกรับไปอีกหลายสิบปี โดยมีคำถามและข้อสังเกตหลายประเด็น ได้แก่

  1. ไม่มีการประกาศหลักเกณฑ์ในการให้คะแนนที่ใช้ในการคัดเลือก คณะกรรมการกำกับกิจการพลังงาน (กกพ.) ซึ่งเป็นผู้ออกระเบียบการรับซื้อไฟฟ้าของโครงการทั้งสองรอบ ไม่มีการประกาศหลักเกณฑ์การให้คะแนนที่ชัดเจน ซึ่งถูกตั้งคำถามต่อการใช้ดุลพินิจได้กว้างขวางในการคัดเลือกว่าจะให้เอกชนรายใดผ่านเข้ารอบบ้าง จนกลายเป็นประเด็นที่ กกพ. ถูกเอกชนฟ้องร้อง จากโครงการรอบแรก
  2. อัตรารับซื้อไฟฟ้าที่ไม่สอดคล้องกับต้นทุนพลังงานหมุนเวียนที่เปลี่ยนแปลงไป กำหนดราคา FiT สำหรับการรับซื้อไฟฟ้าในโครงการรอบเพิ่มเติมด้วยเกณฑ์เดิมตั้งแต่ปี 2565 โดยไม่ใช้วิธีการแข่งขันทางด้านราคา ทั้งที่ต้นทุนของพลังงานหมุนเวียนมีแนวโน้มถูกลงเรื่อยๆ โดยเฉพาะพลังงานแสงอาทิตย์
  3. ล็อคโควต้าส่วนหนึ่งให้เอกชน ในโครงการรอบเพิ่มเติมที่รับซื้อไฟทั้งหมด 3,668.5 เมกะวัตต์ จะมีการล็อคโควต้าไว้ 2,180 เมกะวัตต์ให้ผู้ที่เคยเข้าร่วมประมูลในโครงการรอบแรกแต่ไม่ได้รับการคัดเลือกจำนวน 198 ราย มีสิทธิ์ยื่นก่อน ซึ่งถูกตั้งคำถามถึงความโปร่งใสและความเสมอภาคในการเปิดโอกาสให้ผู้พัฒนาโครงการรายใหม่ที่มีศักยภาพได้มีส่วนร่วมอย่างเท่าเทียม
  4. สัญญายาวนานถึง 25 ปี นอกจากจะพลาดโอกาสในการซื้อไฟฟ้าที่อาจมีต้นทุนถูกลงจากเทคโนโลยีใหม่แล้ว ยังมีความเสี่ยงจากประสิทธิภาพและคุณภาพของอุปกรณ์การผลิตไฟฟ้าที่อาจเสื่อมสภาพ ซึ่งอาจทำให้เกิดความเสี่ยงกับความต่อเนื่องของการผลิตไฟฟ้าในระบบได้
  5. กำหนดเงื่อนไขที่กีดกันรัฐวิสาหกิจ การตัดส่วนราชการ รัฐวิสาหกิจ องค์การมหาชน หรือหน่วยงานอื่นของรัฐ ไม่ให้ยื่นขอผลิตไฟฟ้าได้ ทั้งที่หน่วยงานรัฐวิสาหกิจสามารถผลิตไฟฟ้าจากพลังงานหมุนเวียนด้วยต้นทุนไฟฟ้าที่ถูกกว่า เช่น กฟผ. ทำโครงการโซลาร์ลอยน้ำ (Floating Solar) ที่เขื่อนสิรินธรได้ในปี 2564 และมีต้นทุนไฟฟ้าอยู่ที่ 1.5 บาท

จากข้อมูลจะเห็นว่า หากโควต้าพลังงานแสงอาทิตย์สำหรับเอกชน 14,300 เมกะวัตต์ในร่างแผน PDP2026 นี้ ยังคงไม่ปรับปรุงหลักเกณฑ์ในการคัดเลือก กำหนดอัตรารับซื้อคงที่ตลอดอายุโครงการ และระยะเวลาสัญญา หรือมีกระบวนการที่ทำให้เกิดการล็อคโควต้าส่วนหนึ่งให้เอกชน ดังที่เคยเกิดขึ้นมาแล้วในโครงการ RE Big Lot ก็จะทำให้เกิดภาระค่าไฟที่ประชาชนอาจจะต้องแบกรับเพิ่มมากขึ้น รวมไปถึงอาจเกิดการเอื้อประโยชน์ให้กับบริษัทใดบริษัทหนึ่งมีส่วนแบ่งโควต้ามากกว่าบริษัทอื่น โดยไม่สามารถตรวจสอบได้

บทความยอดนิยม

ในการจะสร้างเขื่อนแห่งใหม่ในประเทศลาวที่จะเสนอขายไฟให้กับประเทศไทยนั้น นอกจากจะต้องได้ลงนามบันทึกความเข้าใจการรับซื้อไฟฟ้า – Tariff MOU ก่อนจะนำไปสู่การเจรจากับผู้พัฒนาโครงการเพื่อจัดทำร่างสัญญาซื้อขายไฟฟ้า (Tariff Power Purchase Agreement:

จากประเด็นการตั้งดาต้าเซ็นเตอร์ใจกลางกรุงเทพฯ ที่ก่อให้เกิดการตรวจสอบและการตั้งคณะกรรมการนโยบายการประกอบกิจการดาต้าเซ็นเตอร์ (บอร์ดดาต้าเซ็นเตอร์) จนล่าสุดมีมติสั่งชะลอโครงการดาต้าเซ็นเตอร์รวม 166 โครงการในการประชุมนัดแรกเมื่อวันที่ 4 กันยายน 2569 เพื่อเร่งจัดระเบียบและวางเกณฑ์ควบคุมดาต้าเซ็นเตอร์

จากการที่ คณะกรรมการนโยบายพลังงานแห่งชาติ (กพช.) มีมติเมื่อวันที่ 29 เมษายน 2569 เห็นชอบรูปแบบ รับซื้อไฟฟ้าส่วนเกิน (Net

ร่างแผน PDP2026 ที่ไม่มีการซื้อไฟฟ้าจากต่างประเทศซึ่งก็คือจากเขื่อนใหม่ในลาว แล้วยังจะมีการสร้างเขื่อนสานะคาม และเขื่อนภูงอยอีกหรือไม่ จะมีการขยายความร่วมมือด้านไฟฟ้าไทย-ลาว เพิ่มขึ้นในอนาคตหรือเปล่า

เมื่อวันที่ 25 มีนาคม 2569 สำนักงานคณะกรรมการกำกับกิจการพลังงาน (กกพ.) ได้จัดเวทีชี้แจงและรับฟังความคิดเห็นผลการคำนวณค่าไฟฟ้าตามสูตรการปรับอัตราค่าไฟฟ้าโดยอัตโนมัติ (ค่า Ft) สำหรับงวดเดือนพฤษภาคม – สิงหาคม 2569 โดย กกพ. ได้นำเสนอ 3 แนวทางเพื่อเปิดรับฟังความคิดเห็น ซึ่งให้ค่าไฟฟ้าที่แตกต่างกันออกไป ตั้งแต่ 3.95 บาท/หน่วย ไปจนถึง 4.59 บาท/หน่วย แม้จะดูเหมือนประชาชนมีทางเลือก แต่เมื่อแกะโครงสร้างการปรับค่าไฟของแต่ละแนวทางออกมา จะพบว่าความแตกต่างระหว่างทั้ง 3 แนวทางไม่ได้อยู่ที่ว่าต้นทุนที่แท้จริงลดลงได้แค่ไหน แต่อยู่ที่ว่าใครจะเป็นคนรับภาระแทนประชาชนในรอบนี้ และภาระนั้นจะถูกส่งคืนมาในรูปแบบใดในอนาคต 3 แนวทางในการปรับค่าไฟของ กกพ. มีอะไรบ้าง ต่างกันอย่างไร หากมองค่าไฟงวดนี้เป็นหนึ่งก้อน จะแบ่งได้เป็น 3 ส่วนหลัก ได้แก่ ค่าไฟฟ้าฐาน 3.7833 บาท/หน่วย ค่า FAC (ต้นทุนเชื้อเพลิงและค่าซื้อไฟฟ้า) 0.2966 บาท/หน่วย และค่า AF สะสม หรือหนี้ที่ กฟผ. […]

โพสต์ที่เกี่ยวข้อง

เทคโนโลยีดักจับและกักเก็บคาร์บอน (CCS) คืออะไร ต้นทุนที่แท้จริงจะสูงกว่า 4,590 บาท/ตันคาร์บอน หรือ 135 USD/ton CO2 ในร่างแผน PDP2026 ไหม

ในร่างแผน PDP2026 ระบุว่า จะมีการใช้เทคโนโลยีดักจับและกักเก็บคาร์บอน (Carbon Capture and Storage)

โรงไฟฟ้าที่อาจจะได้รับการต่ออายุ เพื่อรองรับการใช้ไฟของ Data Center

ความต้องการใช้ไฟฟ้าสูงสุดในร่างแผน PDP2026 อยู่ที่ 79,696 เมกะวัตต์ (กรณี BASE-High) โดยมีกำลังการผลิตรวมอยู่ระหว่าง

ข้อสังเกตต่อร่างแผน PDP2026: ประเด็น Net Zero

ร่างแผน PDP2026 จะเป็นแผนการเปลี่ยนผ่านพลังงานไฟฟ้าสู่ Net Zero ได้จริงไหม หรือเป็นเพียงการเปลี่ยนผ่านจากโรงไฟฟ้าก๊าซเก่าไปสู่โรงไฟฟ้าก๊าซใหม่ ที่ยังทำให้ประเทศไทยอยู่กับพลังงานจากฟอสซิลไปอย่างยาวนานเช่นเดิม

ข้อสังเกตต่อร่างแผน PDP2026: ประเด็นค่าไฟเฉลี่ยตลอดแผน

ค่าไฟเฉลี่ย 3.8364 บาท/หน่วย ตลอดแผน ที่อาจจะไม่เป็นจริง เพราะต้นทุน SMR / CCS ที่คลาดเคลื่อน ไม่มีต้นทุนเทคโนโลยีใหม่ ไม่มีราคา Carbon Tax และยังไม่รวมความผันผวนจากการที่ยังต้องพึ่งพิงการนำเข้าก๊าซ
