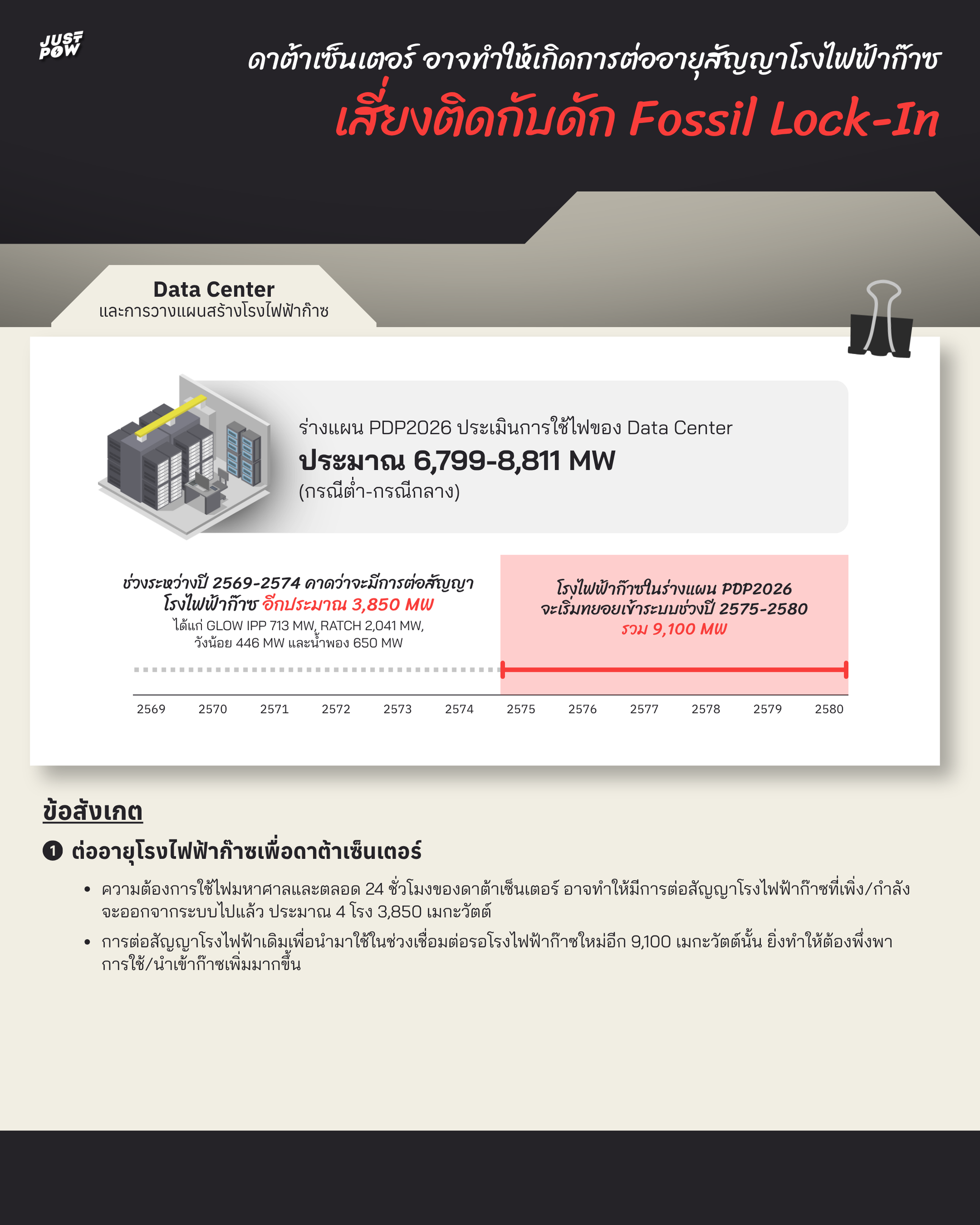

ข้อสังเกตต่อร่างแผน PDP2026: ประเด็นการต่ออายุสัญญาโรงไฟฟ้าก๊าซ

ความต้องการไฟของดาต้าเซ็นเตอร์ อาจทำให้เกิดการต่ออายุสัญญาโรงไฟฟ้าก๊าซที่เพิ่งจะออกจากระบบ เสี่ยงให้เกิดกับดัก Fossil/Gas Lock-In ที่ทำให้ไทยต้องพึ่งพาการใช้/นำเข้าก๊าซเพิ่มมากขึ้น

ความต้องการใช้ไฟฟ้าสูงสุดในร่างแผน PDP2026 อยู่ที่ 79,696 เมกะวัตต์ (กรณี BASE-High) โดยมีกำลังการผลิตรวมอยู่ระหว่าง 185,673-206,073 เมกะวัตต์ เมื่อสิ้นแผนในปี พ.ศ. 2593 หนึ่งในปัจจัยสำคัญที่ใช้เป็นสมมติฐานในการจัดทำความต้องการใช้ไฟฟ้าในครั้งนี้ก็คือ ดาต้าเซ็นเตอร์ ซึ่งคาดว่ามีความต้องการใช้ไฟฟ้าในระดับต่ำถึงกลางอยู่ที่ 6,799-8,811 เมกะวัตต์

อย่างไรก็ตาม กฟภ. รายงานว่ามีโครงการดาต้าเซ็นเตอร์ยื่นขอใช้ไฟรวม 26,045.2 เมกะวัตต์ โดยสามารถจัดหาไฟฟ้าให้ได้เพียง 4,882.7 เมกะวัตต์ นอกจากนี้ยังปรากฏว่าโครงการนำร่องซื้อขายไฟฟ้าพลังงานสะอาดโดยตรงหรือ Direct PPA ภายใต้กรอบเป้าหมายเริ่มต้นที่ 2,000 เมกะวัตต์ ก็ไม่ได้เปิดให้เฉพาะกลุ่มดาต้าเซ็นเตอร์เท่านั้นแต่ยังรวมไปถึงอุตสาหกรรมอื่นอีกด้วย จึงทำให้ดาต้าเซ็นเตอร์ซึ่งเป็นอุตสาหกรรมใหม่ที่กำลังเติบโตและต้องการใช้ไฟอย่างมากในไทยต้องใช้ไฟจากกริด นอกเหนือจากไฟฟ้าพลังงานสะอาดโดยตรง

ความต้องการใช้ไฟมหาศาลและตลอด 24 ชั่วโมงของดาต้าเซ็นเตอร์ ทำให้ไทยต้องวางแผนเพิ่มกำลังการผลิตไฟฟ้าในอนาคต แต่จากร่างแผน PDP2026 มีความเป็นไปได้ว่าโรงไฟฟ้าก๊าซโรงแรกภายใต้กำลังการผลิตโรงไฟฟ้าก๊าซใหม่จำนวน 9,100 เมกะวัตต์นั้นอาจจะสามารถจ่ายไฟเข้าระบบได้ในปี พ.ศ. 2575 เป็นต้นไป เนื่องจากต้องผ่านขั้นตอนจัดทำรายงานประเมินผลกระทบสิ่งแวดล้อม การอนุมัติ/อนุญาตจากหน่วยงานภาครัฐ จึงจะเริ่มก่อสร้างและเปิดดำเนินการได้ นำมาสู่สมมติฐานที่ว่าในช่วง 5 ปีแรกของแผน ซึ่งเป็นช่วงเวลาที่มีความต้องการใช้ไฟอย่างมากจากดาต้าเซ็นเตอร์ อาจจะมีการต่อสัญญาโรงไฟฟ้าก๊าซที่เพิ่ง/กำลังจะออกจากระบบไปแล้ว

โดยหากพิจารณาจากข้อมูลโรงไฟฟ้าก๊าซที่เพิ่ง/กำลังจะออกจากระบบ และมีแนวโน้มว่าจะสามารถต่อสัญญาและผลิตไฟฟ้าเข้าระบบได้ในระยะเวลา 5-7 ปีก่อนที่โรงไฟฟ้าใหม่จะเข้าระบบ จะพบว่ามีดังนี้

  1. โรงไฟฟ้าโกลว์ ไอพีพี จ. ชลบุรี 713 เมกะวัตต์
  2. โรงไฟฟ้าราชบุรี จ. ราชบุรี 2,041 เมกะวัตต์
  3. โรงไฟฟ้าวังน้อย ชุดที่ 3 จ. พระนครศรีอยุธยา 446 เมกะวัตต์
  4. โรงไฟฟ้าน้ำพอง จ. ขอนแก่น 650 เมกะวัตต์

รวมประมาณ 3,850 เมกะวัตต์ ยังไม่นับรวมโรงไฟฟ้าที่มีสัญญาผูกพันอยู่แล้วอย่างโรงไฟฟ้าบูรพาพาวเวอร์ จ. ฉะเชิงเทรา 540 เมกะวัตต์ ซึ่งจะจ่ายไฟเข้าระบบในปี พ.ศ. 2572

จะเห็นได้ว่านอกจากโรงไฟฟ้าก๊าซเดิมที่มีอยู่ในระบบอยู่แล้ว การที่ดาต้าเซ็นเตอร์ต้องการใช้ไฟมากขึ้นและโรงไฟฟ้าก๊าซใหม่จากร่างแผน PDP2026 เข้าสู่ระบบไม่ทันความต้องการใช้ไฟ อาจทำให้เกิดการต่ออายุสัญญาโรงไฟฟ้าก๊าซที่เพิ่ง/กำลังจะออกจากระบบ ประมาณ 3,850 เมกะวัตต์ ซึ่งการต่อสัญญาโรงไฟฟ้าเดิมเพื่อนำมาใช้ในช่วงเชื่อมต่อรอโรงไฟฟ้าก๊าซใหม่อีก 9,100 เมกะวัตต์นั้น ยิ่งทำให้ต้องพึ่งพาการใช้/นำเข้าก๊าซเพิ่มมากขึ้น ทั้งๆ ที่ในช่วงวิกฤตพลังงานที่ผ่านมาทำให้ไทยได้เรียนรู้แล้วว่าจำเป็นต้องลดการนำเข้า LNG เพื่อป้องกันค่าไฟที่ผันผวน สิ่งที่จะเกิดขึ้นนี้กลับเป็นไปในทางตรงกันข้าม

ไม่เพียงแค่นั้นหากไทยจะใช้การต่อสัญญาโรงไฟฟ้าก๊าซที่เพิ่ง/กำลังจะออกจากระบบเพื่อมาใช้ในช่วงเชื่อมต่อก่อนที่โรงไฟฟ้าใหม่จากร่างแผน PDP2026 จะจ่ายไฟเข้าสู่ระบบ ระยะเวลาแห่งการเชื่อมต่อนี้ควรเป็นระยะเวลาที่ไทยควรเร่งลงทุนในพลังงานหมุนเวียนและระบบกักเก็บพลังงานไฟฟ้าด้วยแบตเตอรี่ขนาดใหญ่ (BESS) ซึ่งปัจจุบันมีราคาต้นทุนต่อหน่วยในการผลิตไฟฟ้าถูกกว่าการจะสร้างโรงไฟฟาก๊าซใหม่แล้ว แต่กลับกลายเป็นว่ากลับเชื่อมต่อด้วยโรงไฟฟ้าก๊าซใหม่ 9,100 เมกะวัตต์ ที่จะทำให้ไทยต้องยังคงพึ่งพิงการใข้ก๊าซต่อไปในอนาคต

บทความยอดนิยม

สำรวจและทำความเข้าใจความหมายเบื้องต้นของความมั่นคงทางพลังงาน รวมถึงประเทศไทยมีจุดยืนเป็นอย่างไรในเรื่องความมั่นคงทางพลังงาน

ปัจจุบัน สัดส่วนการผลิตไฟฟ้าของประเทศไทยอยู่ที่ภาคเอกชนมากกว่าครึ่ง ข้อมูล ณ เดือนมิถุนายน ปี 2568 ระบุว่า กำลังการผลิตไฟฟ้าตามสัญญาในระบบอยู่ที่ 51,991.80 เมกะวัตต์ แบ่งเป็นผู้ผลิตไฟฟ้าเอกชนรายใหญ่ (IPP) 39.04% (20,298.50 เมกะวัตต์) ผู้ผลิตไฟฟ้าเอกชนรายเล็ก (SPP) 17.74% (9,223.38 เมกะวัตต์) และซื้อไฟฟ้าจากต่างประเทศ 11.99% (6,234.90 เมกะวัตต์) เมื่อรวมกันจะพบว่าเอกชนถือครองสัดส่วนการผลิตไฟฟ้าในระบบสูงถึง 68.77% ขณะที่การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) มีกำลังการผลิตในระบบเพียง 31.23% หรือ 16,235.02 เมกะวัตต์ เท่านั้น  ทั้งนี้ เมื่อเปรียบเทียบกับความต้องการใช้ไฟฟ้าสูงสุดของประเทศในปีเดียวกัน ซึ่งอยู่ที่ 34,568.30 เมกะวัตต์ จะพบว่ากำลังการผลิตไฟฟ้าที่มีอยู่ในระบบนั้น มากกว่าความต้องการใช้จริงถึง 17,423.5 เมกะวัตต์ ตัวเลขนี้คือการสำรองไฟฟ้าที่ล้นเกินจากการสร้างโรงไฟฟ้าที่มากเกินความจำเป็น จึงทำให้มีโรงไฟฟ้าเอกชนไม่ได้ผลิตไฟฟ้าเท่ากับกำลังการผลิตตามสัญญา เพราะความต้องการใช้ไฟฟ้าจริงที่เกิดขึ้นต่ำกว่ากำลังการผลิตในระบบ แต่อย่างไรก็ต้องจ่าย ‘ค่าพร้อมจ่าย’ ในราคาเต็ม เนื่องจากสัญญาแบบไม่ใช้ก็ต้องจ่าย (take or pay) ตามเงื่อนไขที่ […]

ในช่วงหลายทศวรรษที่ผ่านมา ประเทศไทยเปลี่ยนผ่านจากการใช้ถ่านหินและน้ำมันผลิตไฟฟ้า ไปสู่ยุค ‘โชติช่วงชัชวาล’ จากการค้นพบและใช้ประโยชน์จากก๊าซธรรมชาติในอ่าวไทย แต่เนื่องจากก๊าซในอ่าวไทยส่วนหนึ่งถูกนำไปใช้สร้างมูลค่าในอุตสาหกรรมปิโตรเคมี ทำให้การจัดหาก๊าซเพื่อผลิตไฟฟ้าไม่เพียงพอต่อความต้องการที่เพิ่มขึ้น ไทยจึงจำเป็นต้องจัดหาก๊าซเพิ่มเติมจากแหล่งภายนอก ทั้งจากเมียนมา และการนำเข้าก๊าซธรรมชาติเหลว

จากการที่เอกนัฏ พร้อมพันธุ์ รัฐมนตรีว่าการกระทรวงพลังงาน มีแนวคิดปรับโครงสร้างค่าไฟฟ้าเพื่อลดภาระค่าครองชีพของประชาชนอันเกิดขึ้นจากสถานการณ์สงครามในตะวันออกกลางที่ส่งผลให้ต้นทุนพลังงานสูงขึ้น ซึ่งประเทศไทยเองก็เพิ่งจะมีการปรับค่าไฟเป็น 3.95 บาท/หน่วย โดยจะมีการปรับโครงสร้างค่าไฟฟ้าใหม่เป็นแบบขั้นบันไดซึ่งจะทำให้กลุ่มผู้ใช้ไฟฟ้าน้อยกว่า 200 หน่วย จ่ายค่าไฟในอัตราไม่เกิน 3 บาท/หน่วย แต่ผู้ใช้ไฟมากกว่า 400 หน่วย จะต้องจ่ายค่าไฟในอัตรา 5 บาท/หน่วย เพื่อนำมาเฉลี่ยให้กับกลุ่มที่ใช้ไฟไม่เกิน 200 หน่วย  อย่างไรก็ตามแผนการปรับโครงสร้างค่าไฟฟ้าใหม่เป็นแบบขั้นบันไดก็ได้รับการวิพากษ์วิจารณ์อย่างมากถึงความไม่ยุติธรรมที่เกิดขึ้น จนเมื่อวันที่ 16 มิ.ย. 69 รัฐมนตรีว่าการกระทรวงพลังงานก็ได้มีการสั่งทบทวนการปรับโครงสร้างค่าไฟฟ้าใหม่เป็นแบบขั้นบันได ต่อมาในวันที่ 17 มิ.ย. 69 ก็ได้นำเสนอแนวคิดในการใช้รายได้หรือกำไรจากการดำเนินงานของการไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) มาช่วยชดเชยค่าไฟฟ้าล่วงหน้าให้กับกลุ่มผู้ใช้ไฟฟ้าบ้านอยู่อาศัยที่ใช้ไฟไม่เกิน 200 หน่วยแรก โดยจะเป็นการสำรองจ่ายไปก่อน และเมื่อรัฐบาลสามารถจัดการรายได้จากกลุ่ม Data Center หรือลดต้นทุนจากสัญญาแอดเดอร์ได้แล้ว จึงจะนำเงินส่วนนั้นมาคืนให้กฟผ. อย่างไรก็ตาม การดำเนินการตามแนวคิดดังกล่าวจะต้องได้รับความเห็นชอบจากมติคณะรัฐมนตรี (ครม.) และต้องไม่กระทบต่อแผนการลงทุนหลักของ กฟผ. อีกด้วย JustPow ชวนสำรวจข้อมูลว่ากระทรวงพลังงานจะต้องใช้เงินจาก กฟผ. เท่าไร เพื่อมาชดเชยค่าไฟฟ้าให้กับกลุ่มผู้ใช้ไฟฟ้าบ้านอยู่อาศัยที่ใช้ไฟไม่เกิน 200 […]

เอกสารรับฟังความคิดเห็นที่ไม่มีไทม์ไลน์การเข้าระบบของโรงไฟฟ้าใหม่ รวมไปถึงกระบวนการเปิดรับฟังความคิดเห็นที่ประชาชนไม่มีส่วนร่วม

โพสต์ที่เกี่ยวข้อง

เทคโนโลยีดักจับและกักเก็บคาร์บอน (CCS) คืออะไร ต้นทุนที่แท้จริงจะสูงกว่า 4,590 บาท/ตันคาร์บอน หรือ 135 USD/ton CO2 ในร่างแผน PDP2026 ไหม

ในร่างแผน PDP2026 ระบุว่า จะมีการใช้เทคโนโลยีดักจับและกักเก็บคาร์บอน (Carbon Capture and Storage)

โรงไฟฟ้าที่อาจจะได้รับการต่ออายุ เพื่อรองรับการใช้ไฟของ Data Center

ความต้องการใช้ไฟฟ้าสูงสุดในร่างแผน PDP2026 อยู่ที่ 79,696 เมกะวัตต์ (กรณี BASE-High) โดยมีกำลังการผลิตรวมอยู่ระหว่าง

ข้อสังเกตต่อร่างแผน PDP2026: ประเด็น Net Zero

ร่างแผน PDP2026 จะเป็นแผนการเปลี่ยนผ่านพลังงานไฟฟ้าสู่ Net Zero ได้จริงไหม หรือเป็นเพียงการเปลี่ยนผ่านจากโรงไฟฟ้าก๊าซเก่าไปสู่โรงไฟฟ้าก๊าซใหม่ ที่ยังทำให้ประเทศไทยอยู่กับพลังงานจากฟอสซิลไปอย่างยาวนานเช่นเดิม

ข้อสังเกตต่อร่างแผน PDP2026: ประเด็นค่าไฟเฉลี่ยตลอดแผน

ค่าไฟเฉลี่ย 3.8364 บาท/หน่วย ตลอดแผน ที่อาจจะไม่เป็นจริง เพราะต้นทุน SMR / CCS ที่คลาดเคลื่อน ไม่มีต้นทุนเทคโนโลยีใหม่ ไม่มีราคา Carbon Tax และยังไม่รวมความผันผวนจากการที่ยังต้องพึ่งพิงการนำเข้าก๊าซ
